新病院情報

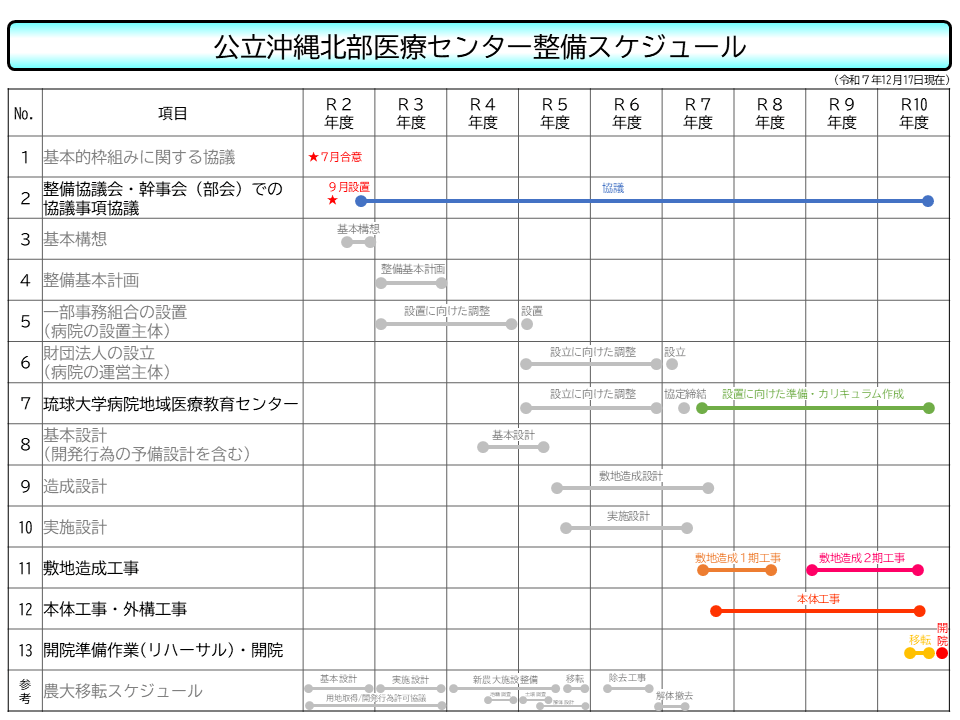

全体スケジュール

 令和10年度の開院を目指し、以下のとおりのスケジュールで整備を進めております。

基本的枠組みに関する合意

 沖縄県、北部12市町村及び北部地区医師会の間で重ねてきた北部基幹病院の基本的枠組みに関する協議について、令和2年7月28日に第7回の協議を開催し、基本的枠組みに関する合意書の合意が成立しました。

 合意書では、新病院の整備にあたり必要な事項を協議する場としての公立沖縄北部医療センター整備協議会の設置や新病院の設置主体、運営主体、労働条件や新病院の医療機能等に関する基本的な事項を定めております。

基本構想

 令和3年3月25日に開催した第3回公立北部医療センター整備協議会の協議により、「公立沖縄北部医療センター基本構想」が策定されました。

 基本構想では、公立沖縄北部医療センターの役割、機能、経営方針、経営システム、整備方針そして整備スケジュールなど同センターを整備していく上で必要となる骨組み、考え方を示しております。

基本計画

 令和4年3月25日に開催した第3回公立沖縄北部医療センター整備協議会の協議により、「公立沖縄北部医療センター整備基本計画」が策定されました。

 基本計画では、基本構想で示された方針を踏まえ、公立沖縄北部医療センターの規模・機能、各部門別整備計画、施設基本計画、機器等の整備方針、運営などに関する具体的な計画を定めております。

基本設計

 令和5年6月に基本設計が完了しました。

 基本設計では、基本計画で示された条件を基に部屋の種類や数、レイアウトなど、基本的な条件を定める大まかな設計を行いました。

実施設計

 令和5年10月30日に内藤・ARG・設備研究所設計共同体と契約を締結しました。

 実施設計においては、基本設計によって決定した設計に基づき、機器の配置、内外装のデザインなど、詳細な設計を行っています。
